领导督导

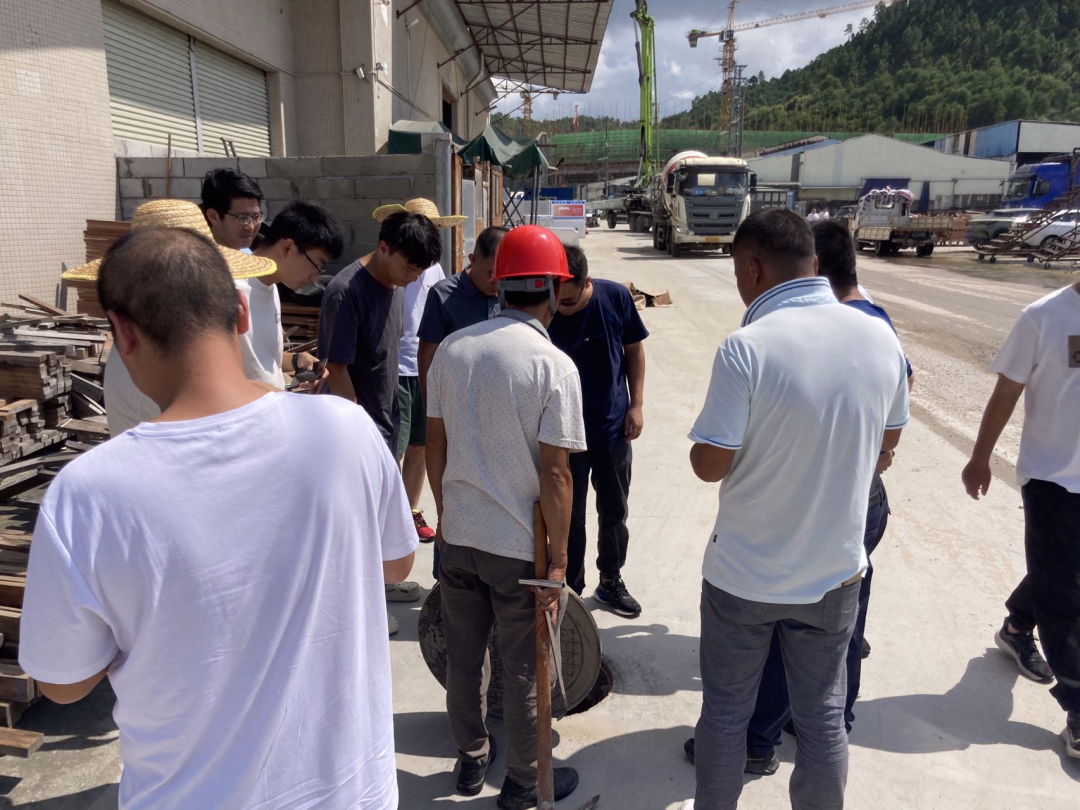

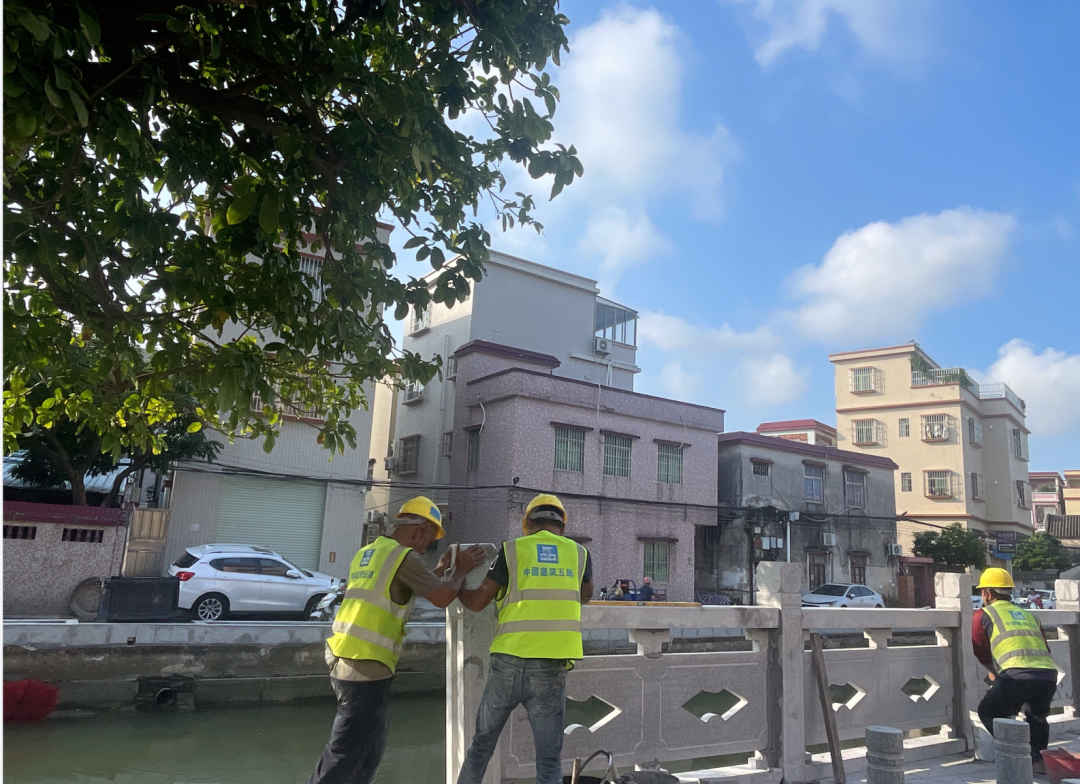

9月20日,市住房城乡建设局副局长李健新带队督导检查港口镇港口沥涌整治工程进度、质量安全文明施工情况,现场了解主体工程收尾推进情况,要求施工单位加快推进工程收尾工作。随后到沙溪镇六乡涌、大涌镇青岗涌检查补水泵站建设和河涌水质情况,针对现场河涌情况提出以下工作要求:一是要加快六乡涌补水泵站的建设进度,做好安全文明施工。二是加快六乡涌提升泵站的检修,并合理设置闸门井和格栅,确保泵站运行稳定,加快排查上游管网情况,及时整改到位。三要加强青岗涌的水动力循环管理,增强河涌水动力,并加快启动二次清淤工作,进一步改善河涌水质,巩固治理成效。
工作动态
9月18日、21日,中山市中心组团未达标水体整治提升工程(项目三)工作组联合大涌镇相关工作人员,进行管网外水排查检查,针对发现问题,要求项目单位及早制定方案,确保河涌治理成效稳定。
9月18日,中山市中心组团未达标水体整治提升工程(项目三)工作组组织项目单位到沙溪涌,协调岸线修复方案,要求各单位实事求是,因地制宜设计简洁可行方案,努力为人民群众营造水清岸绿的美好生活环境。
9月19日,市代建办、港口镇共同组织召开港口镇中心片区河涌整治工作推进会。会上对二破浪涌、新建涌近期出现的水质情况问题进行分析、讨论,确定初步解决方案,要求项目勘察设计单位加强溯源摸排,尽快确定整治技术方案;施工单位第一时间采取措施,改善河涌水质;属地镇街加快“六污”同治及上游源头整治,从源头解决合流排口排污污染河涌水质问题。

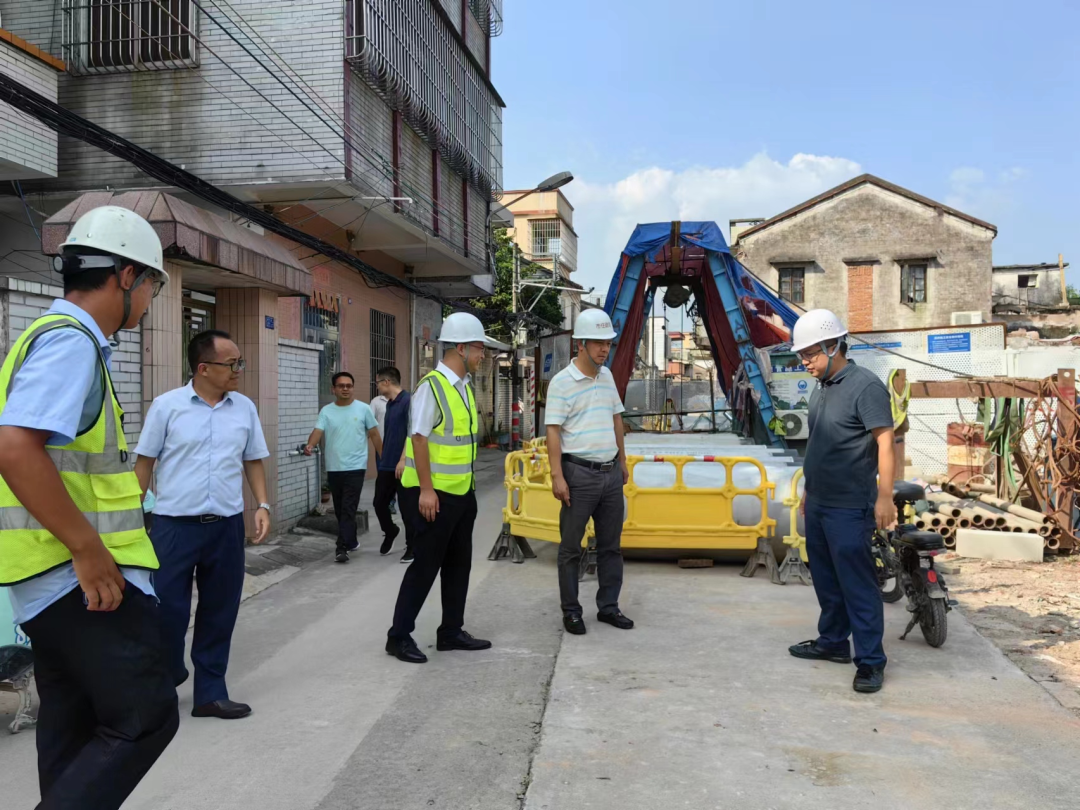

9月15日至21日,中心组团未达标水体整治提升工程(项目一、二、三)工作组出动21人次,先后对项目范围内港口河(港口沥涌)、南九涌,狮滘河、沙溪涌、六乡涌、青岗涌等河涌开展日常和安全文明施工检查,详细检查项目进度、工程实体质量安全管理、参建单位各类管理人员质量安全到岗履职情况、安全管理制度责任和保证体系等,要求各单位对在建工地把控好现场安全和质量,强化文明施工管理,严格落实安全生产工作。
推进进度
中心组团未达标水体整治工程包含5个项目、158条(段)水体。截至目前,2个项目已完成竣工验收,累计完成157条(段)未达标水体主体截污、清淤施工,剩余1条河涌已完成主管铺设,正在全力以赴推进收尾攻坚工作。累计完成截污管道约208.8公里,管道检测约252公里,管道修复约34.4公里,清淤疏浚约180公里。通过河涌整治工程,大部分完成整治的河涌已达到消除黑臭,整治效果较为明显。

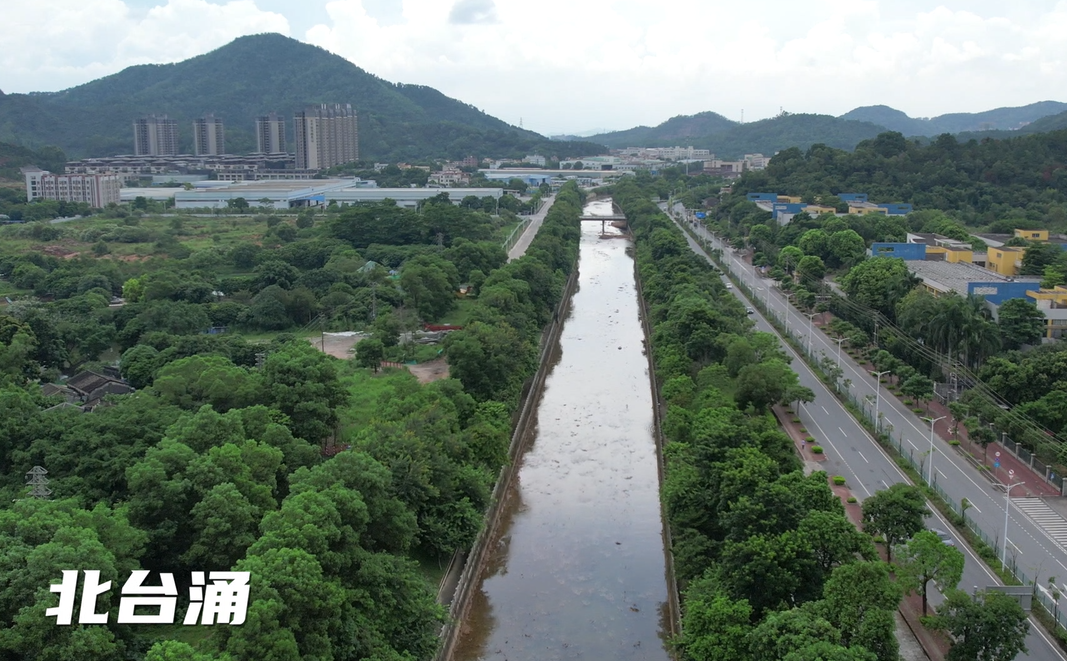

▲五桂山 北台涌整治后效果▲
